Установка водостока на крыше: этапы монтажа

Каждая фирма производит трубы и желоба различной конфигурации и размеров. Поэтому важно выбирать элементы одного производителя во избежание нестыковок.

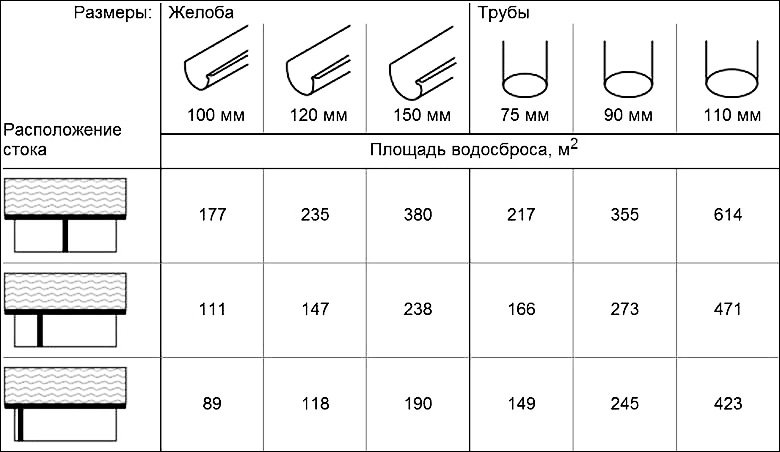

  • Для скатов площадью менее 50 квадратных метров выбирается сечение лотка 100 мм, диаметр труб — 75 мм.

  • При площади ската от 50 до 100 квадратных метров сечение желоба должно быть 125 мм, диаметр руб — 90 мм.

  • Для скатов площадью до 200 квадратных метров берется сечение желобов в 150 мм, диаметр труб — 100 мм.


Расчет количества элементов системы

Второй этап — составление плана, отражающего размещение всех элементов водоотводной системы, с целью определения их количества. Для проведения этих работ необходимо иметь чертежи крыши.

Ориентировочный расчет комплектующих представлен в приведенной ниже таблице:

Наименование элемента конструкции Формула расчета количества необходимых элементов
Желоба Периметр карниза / Длина желоба (3 или 4 м для пластиковых, 2 м – для оцинкованных);
Уголовые элементы Общее количество внешних и внутренних угловых соединений желобов;
Кронштейны и удлинители Длина свесов / Шаг кронштейнов (0,6-0,9 м);
Заглушки (Число желобов-число угловых элементов) х 2;
Водоприемная воронка Площадь ската / 50м2 (не меньше 1 штуки на скат);
Колено универсальное Число воронок х 2 (или Число воронок х 3, если нижнее колено букет выполнять функцию отвода);
Водосточная труба Высота стен / Длина трубы (обычно 3 м) х Число воронок;
Хомут универсальный (Высота стен / 1,5 м + 1) х Число воронок;
Муфта Число муфт = Число мест соединения элементов.

Более точный расчет проводится в зависимости от конфигурации каждого отдельного здания.Чем меньше соединений будет, тем легче и дешевле будет монтаж водосточной системы, а срок службы — дольше.

Монтаж крепежа

После того, как необходимое количество элементов было определено, можно приступать к разметке и определению угла наклона системы. Она проводится при помощи шнура и мела.

Сначала определяются точки установки воронок – по краям свеса или посередине. От этих мест под углом 3-5 градусов протягивается шнур к противоположному углу дома. В зависимости от конфигурации строения рассчитывается нужное количество сливов.

Первые элементы фиксируются при помощи саморезов на расстоянии 15 см от воронки. Далее на каждом кронштейне делается отметка, по которой он будет загибаться, чтобы выдержать необходимый уклон.


После произведенной разметки осуществляется крепление кронштейнов. Делается это двумя способами:

  • До укладки кровельного материала — кронштейны крепятся к стропильным ногам на этапе монтажа обрешетки. Обычно расстояние между стропилами соответствует шагу между крепежами желоба, то есть 50-60 см. При установке металлических элементов необходима укладка гидроизоляционного материала между ними и стропилами.

  • К лобовой доске — этот способ поможет легко установить держатели из разных материалов. Установка водостока, если крыша уже покрыта, можно произвести как этим способом, так и с помощью металлических анкеров подходящей длины. Данный вариант подойдет при большом шаге стропил — комбинированные или удлиненные держатели закрепляются либо на край настила, либо на нижнюю планку обрешетки.

Монтаж остальных элементов

Когда кронштейны установлены, переходят к монтажу водосборных воронок, а затем начинается сборка желобов. Наиболее часто для их соединения с держателем на практике используется система с простым защелкиванием, упрощающая замену определенной части. Для компенсации изменения линейных размеров желобов используются соединительные муфты.

Для сбора воды к желобам монтируются воронки разных типов. Левые и правые, с глухой стенкой, ставятся в конце. Проходные могут устанавливаться на любом участке. В местах соединения водосточной трубы с водосборной воронкой используются колена. Они же применяются для отведения воды от фундамента здания.

Советы по сборке водосточных труб

  • Чтобы при необходимости легко произвести демонтаж, воронку и первый отвод после нее следует оставить не склеенными.

  • Перед каждой муфтой необходимо установить хомут. Шаг установки хомутов должен составлять 1,2 м.

  • При соединении элементов необходимо оставлять зазор в 2 см для компенсации линейного расширения трубы.

Монтаж водосточных труб

Монтаж труб осуществляется снизу вверх посредством специальных хомутов, вмонтированных в стену. Расстояние между ними — около 180 см. Трубы из любого материала стыкуются вставляясь в верх предыдущей без соединительных элементов.

По окончании монтажных работ проводится проверка системы. Для этого достаточно вылить бутылку воды на скат кровли и проследить за его перемещением. Если вся вода прошла по водоотводу и ушла в ливневку, установка проведена правильно. Если часть воды осталась в желобе или просочилась сквозь трубы, необходимо произвести работы по устранению обнаруженных дефектов.


Установка водостоков — дело непростое, однако тем, кто хочет знать, как установить водосточные желоба правильно, поможет видео-инструкция или соответствующие СНиПы.
